施工日期:本工程开工于2012年12月3 日,竣工于2013 年10 月23日,期间因下雨、道路及征地原因无法进行施工,实际施工天数为126天,满足甲方进度要求。
工程概况:北京鹿鸣山官厅风电场三期49.5MW工程位于北京市西北端、河北省怀来县狼山风口东南端官厅水库之南岸,其周边位已建风电场一期工程,库区北岸为已建风电场二期工程。拟建工程地理位置优越,据北京四环路约70km,交通十分便利,京藏高速公路、京包高速公路从风电场中心位置穿过,大秦线铁路从风电场北部通过,另外还有110过道从风电场北侧通过。

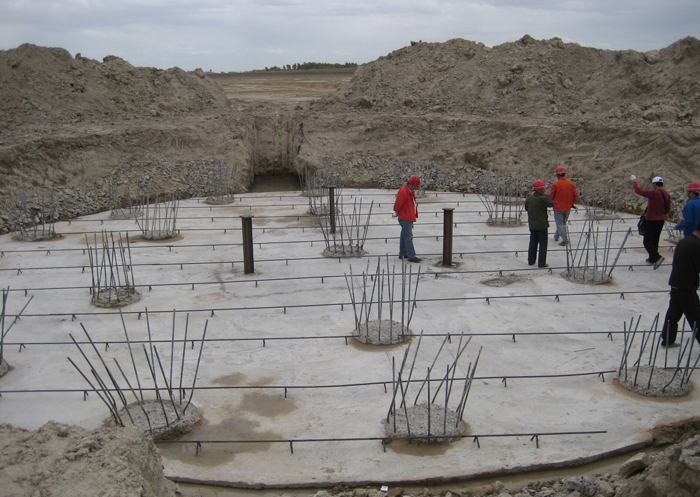

施工内容及工程量:32台风机基础工程桩基施工。本工程桩基施工共完成:φ800mm钻孔灌注桩(C30F100) 544 根,桩长18~29m,设计混凝土方量6322m3,实际混凝土灌注方量为6764.5m3,平均充盈系数1.07,钢筋加工制作528t。
项目建设项目在指定建设项目进度内提交,1次性初验合理率100%,项目建设项目交楼和资源交接均需要满足乙方特殊要求,得到了了乙方、监理单位的一致性五星好评。
